北理工后勤集團進行暑期維修工程項目竣工驗收
發布日期:2015-08-10 供稿:潘澤祺 攝影:霍書博
編輯:后勤集團 肖鵬 閱讀次數:

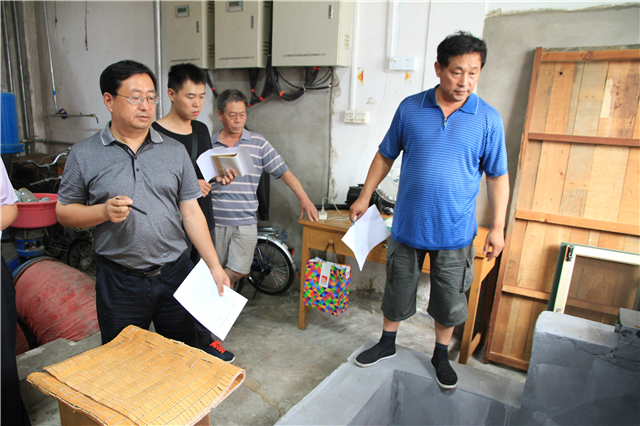

8月6日下午,后勤集團工程驗收小組成員一行11人在集團常務副總經理宋希博的帶領下對集團負責的暑期維修工程項目進行竣工驗收,集團質檢部、辦公室、修建服務中心、設計單位、施工單位和使用部門代表等參與驗收。

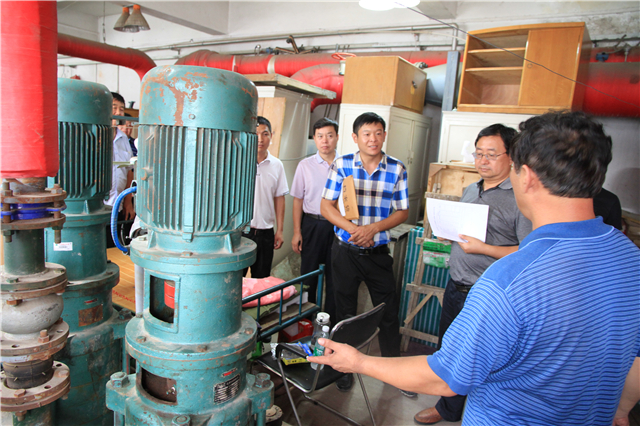

此次驗收的維修工程項目主要有:教學區交換站改造工程及中關村校區北院旱廁所改造工程。教學區交換站改造工程,是為了給新建成的宇航樓供暖而進行的換熱能力擴容改造,該工程工期30天,由北京北恒建筑裝飾工程有限公司負責施工;6號教學樓旱廁所改造,是為了解決6號教學樓周邊教職員工入廁難的問題并美化校園環境,該工程工期20天,由華北鐵建建筑有限公司負責施工。驗收過程中,小組成員比照設計方案和招標文件對工程情況進行了認真核對,通過現場查看、綜合評審等方式,驗收小組一致認為兩個工程的施工達到設計規范標準,質量合格。

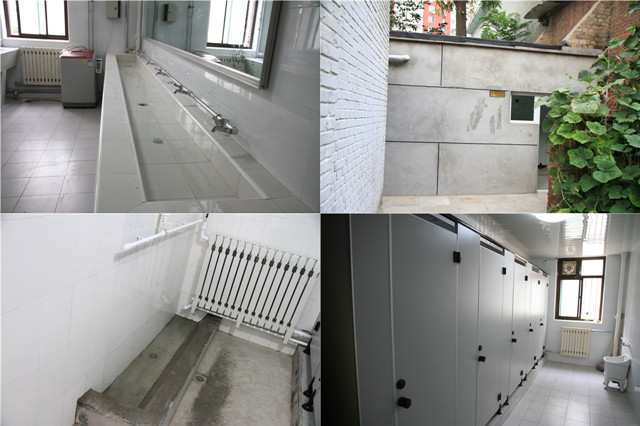

另外,驗收小組還對3號、5號學生公寓樓水房、衛生間改造工程進行了階段性驗收。由于兩個學生公寓樓暑期均有大量在住學生,工程只能分步進行,根據施工組織方案,施工隊先進行了東半部分水房廁所的施工,驗收組認為已完工部分內容符合設計方案要求,質量合格,同意已完工部分投入使用,同時啟動另一半的維修改造工作。
